Microsoft Project如何做分任务 分任务做法介绍

浏览:75日期:2022-11-04 16:21:06

使用Microsoft Project 可以简化项目、资源和项目组合管理,帮助你成功跟踪项目,快速帮助项目管理者整理项目任务并进行分级,下面就跟小编了解下具体操作吧。

Microsoft Project如何做分任务 分任务做法介绍

任务级别设置:

1、打开Microsoft Project软件。

2、打开需要处理的Project文件Project 1。先选中第4项任务1.1.1Task,然后在界面上方,选择100%的进度按钮。

3、1.1.1Task显示为100%完成状态。同时,上级的1.1Task也变成了完成状态。

4、如果把1Task选为100%进度,下级的所有任务都会变成完成状态。

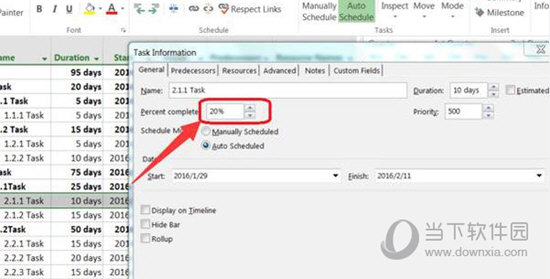

5、需要设置任务进度为0%,25%,50%,75%,100%之外的数值,可以单击任务条目,在弹开的对话框中输入具体的数值,例如20。

6、此时,任务进度变成20%,可以在右侧的任务条上看到(黑色的进度条),这样就设置好了任务级别。

Microsoft Project相关攻略推荐:

Microsoft Project设置分页打印的方法

分配资源:

依次单击资源-工作组规划器-甘特图。

选择要分配资源的任务,比如确定活动主题,点击资源-分配资源。

在对话框中选择要分配给任务的资源,点击分配,确定即可。其他任务的资源分配依次类推。

以上就是小编为你带来的 Microsoft Project 任务级别设置方法,有需要的小伙伴可以了解下。
